Agile Iller – Ufer- und Sohlstrukturverbesserungen an der Iller Fluss-km 18+200 bis 18+900

Planungsumfang: Das Regierungspräsidium Tübingen plant die naturnahe Umgestaltung des Gewässerprofils der Iller und ihrer Ufer bei Flusskilometer 18+900 bis 18+200. Das Bearbeitungsgebiet befindet sich zwischen den Städten Dietenheim und Illertissen. Im Vergleich zum potentiell natürlichen Gewässerzustand weist die Iller im betrachteten Abschnitt einen sehr starken Ausbaugrad auf. Die Maßnahme M 1 ist Bestandteil des Arbeitsprogrammes „Agile Iller“.

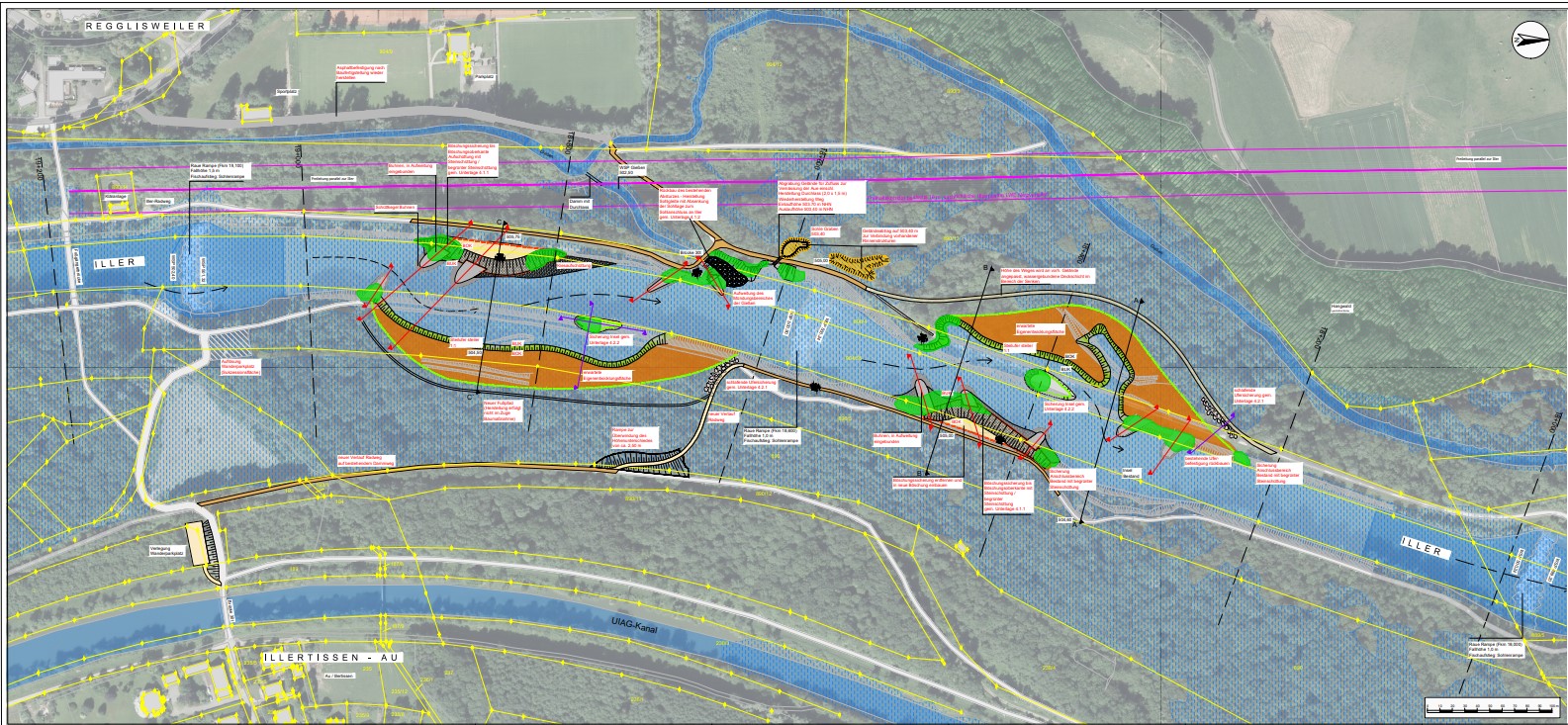

Mit der Maßnahme soll auf einer Länge von 700 Metern die Eigendynamik des voralpinen Flusses bei Abflüssen über Mittelwasser (MQ ~ 70 m³/s) gefördert werden



Geplante Maßnahmen:

  • Uferentsteinung im Bearbeitungsgebiet, Wiederverwendung des Materials für Strukturbauweisen
  • Herstellung von 10 Sohlgrundlenkbuhnen, Einbindungslänge in das Gewässer: 20 m bis 45 m, gegenüber geplanter Steiluferabschnitte (Erosionsufer)

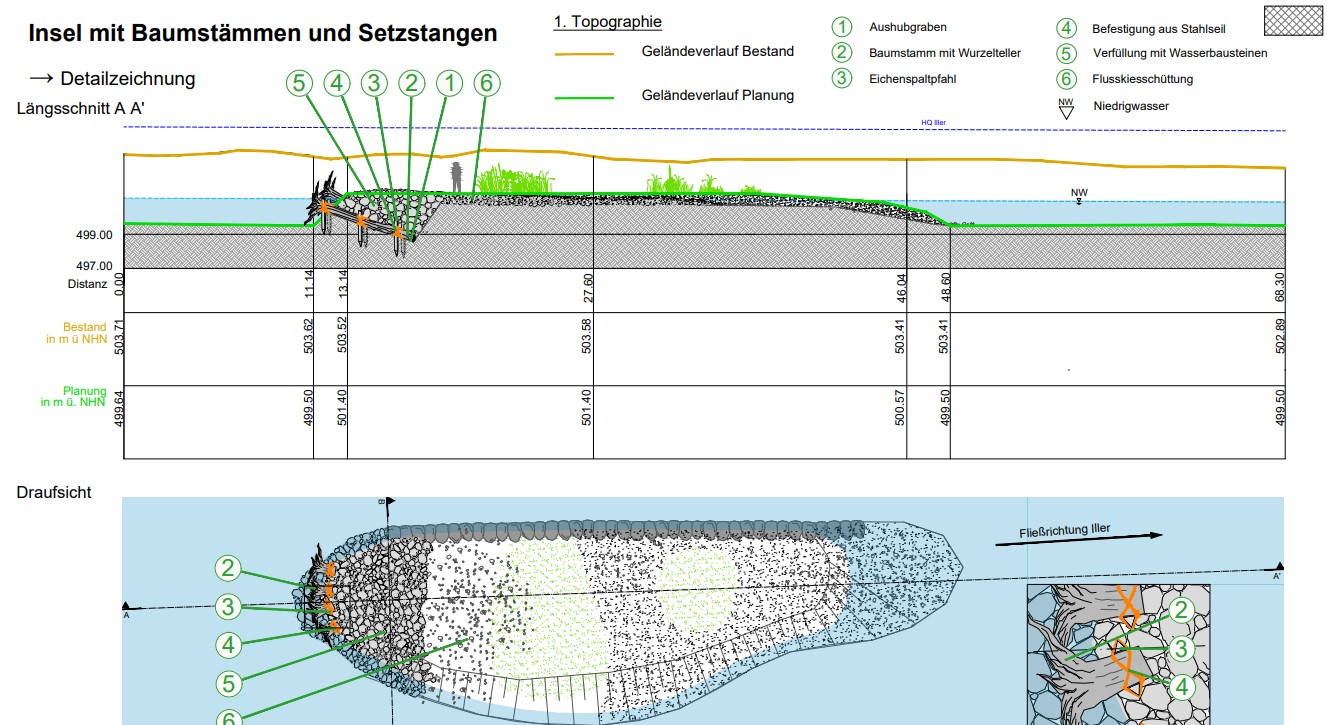

  • Anlage und Sicherung zweier Inseln im Flussbett

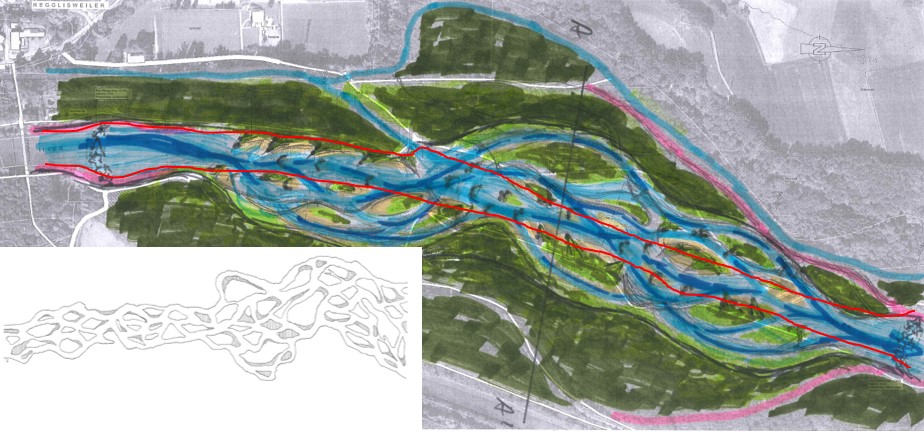

  • Herstellung eines geschwungenen Gewässerlaufes auf einer Länge von 700 m
  • Herstellung zweier großräumiger Steilufer in den neu hergestellten Prallhängen zur Initiierung eigendynamischer Erosion in die Aue

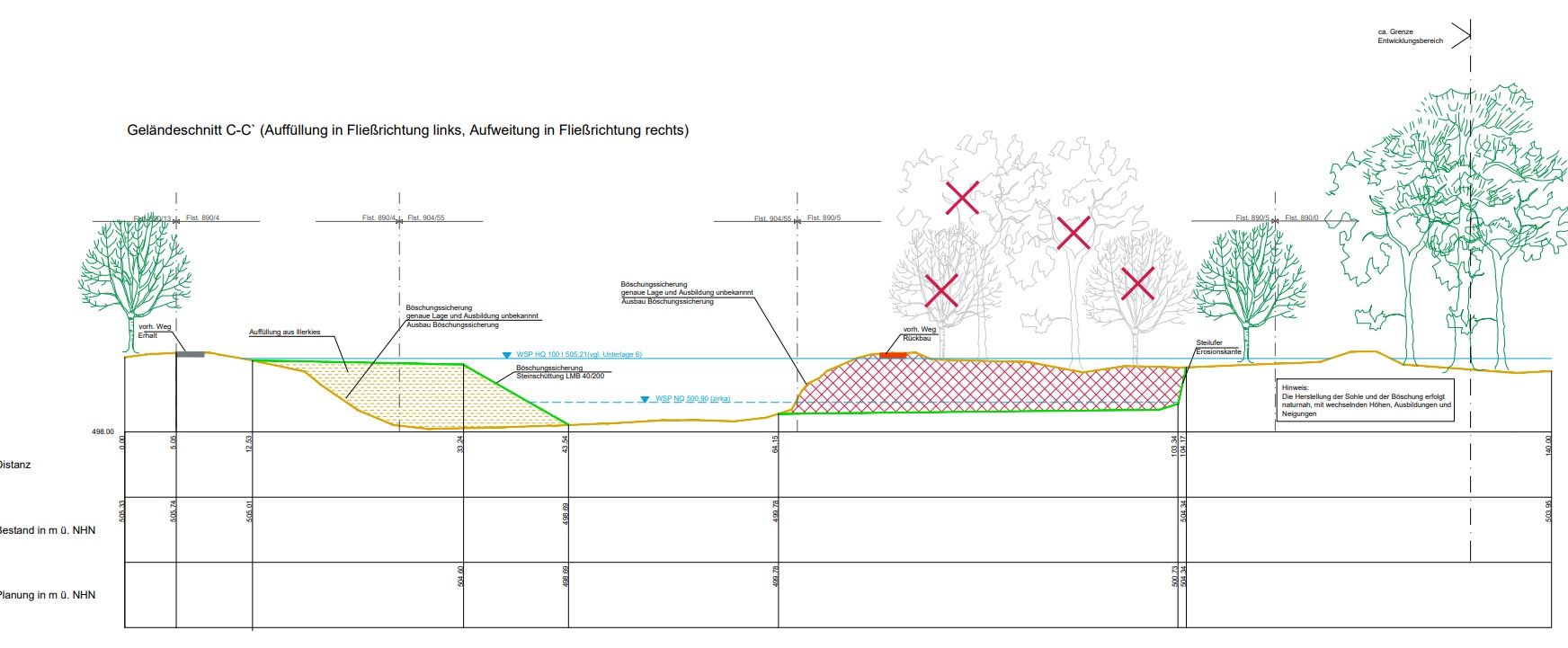

  • Herstellung zweier großräumiger Aufschüttungen gegenüber der hergestellten Steilufer, dadurch Verlagerung des Gewässerlaufes

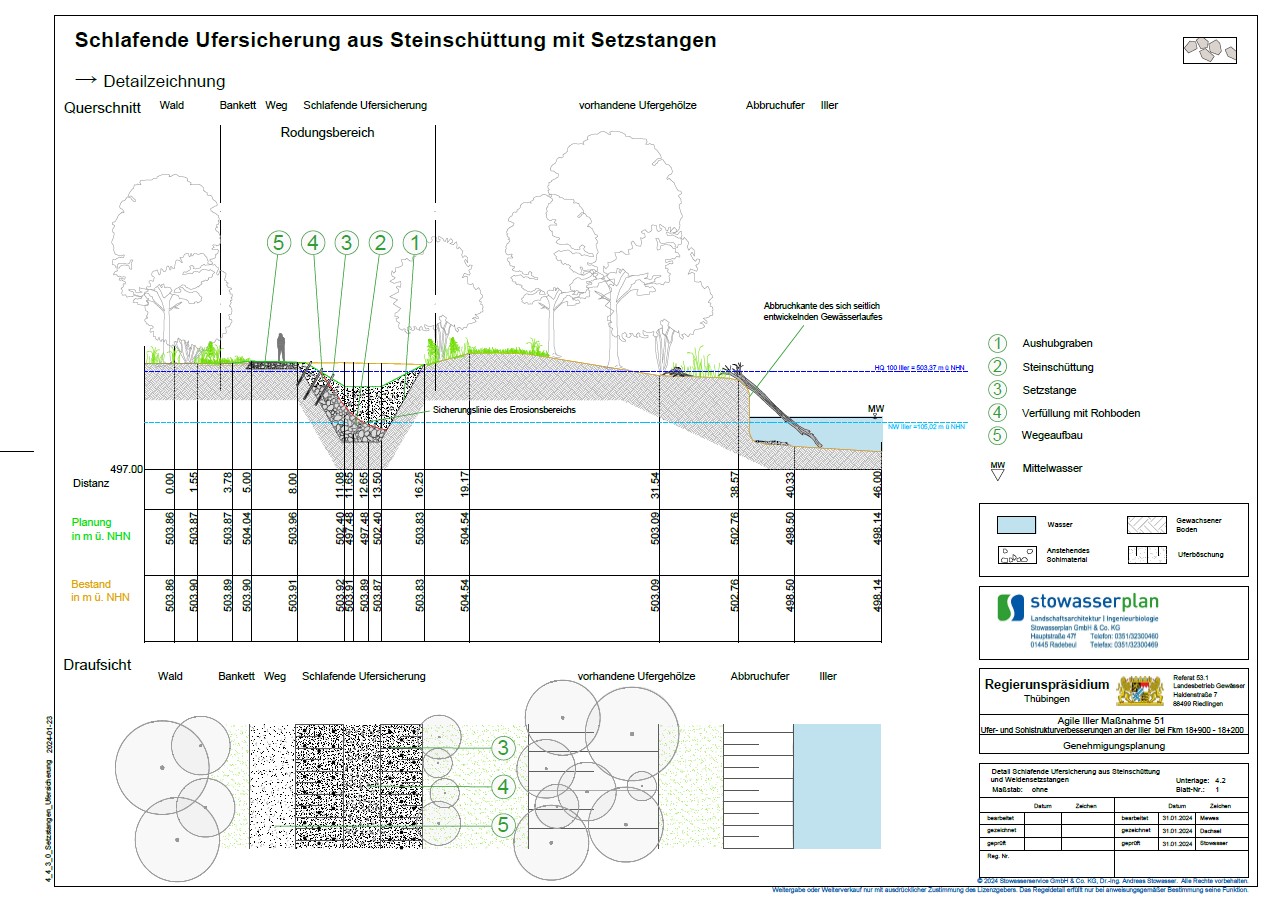

  • Herstellung einer „schlafenden“ Ufersicherung zur Vermeidung von Erosion im Bereich des zukünftigen Iller-Radweges
  • Ufersicherung mit ingenieurbiologischen Bauweisen entsprechend der hydraulischen Erfordernisse (ausgenommen vorgesehener Steiluferabschnitte)
  • Herstellung einer ökologisch durchgängigen Sohlgleite im Bereich der Giesenmündung (Seitengewässer)
  • Rückbau vorhandener Wege einschl. Neubau in neuer, rückversetzter Lage

Bearbeitungszeitraum:
Planung LP 3+4: Nov. 2022 bis Juli 2024

Auftraggeber:

Oßwald Landschaftsarchitektur (im Auftrag des Regierungspräsidiums Tübingen)

Leistungsbild:
freies Leistungsbild

Bausumme:
2.050.000 EUR (netto)
