Offenlegung der großen Verrohrung des Weidigtbachs in Dresden-Gorbitz
Planungsumfang:

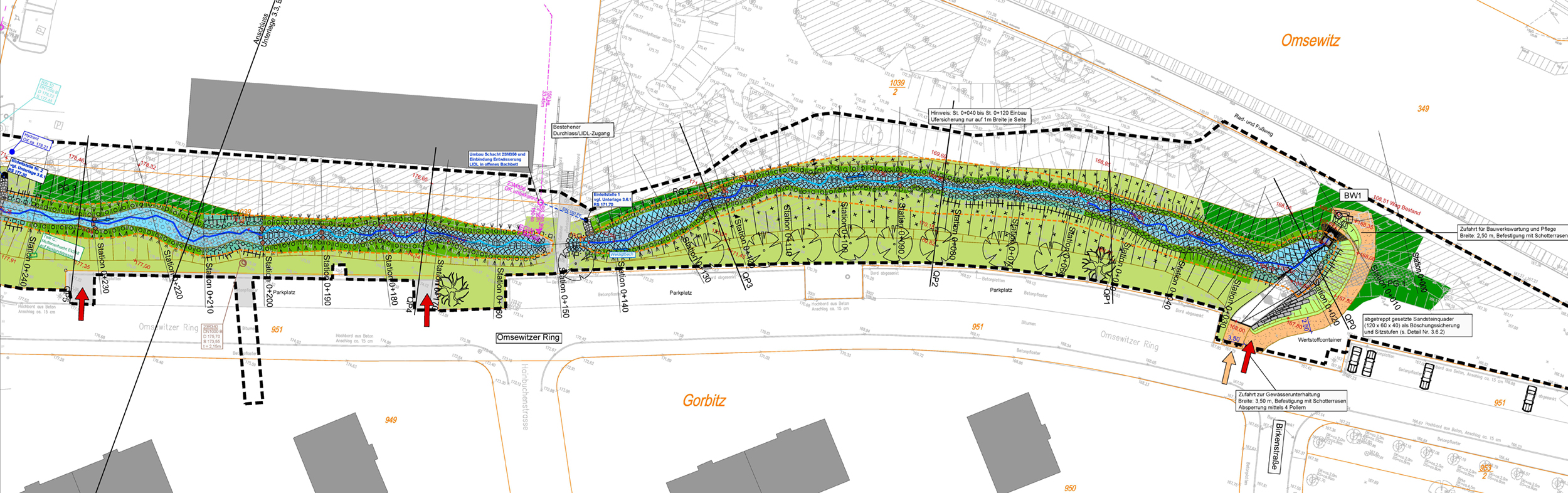

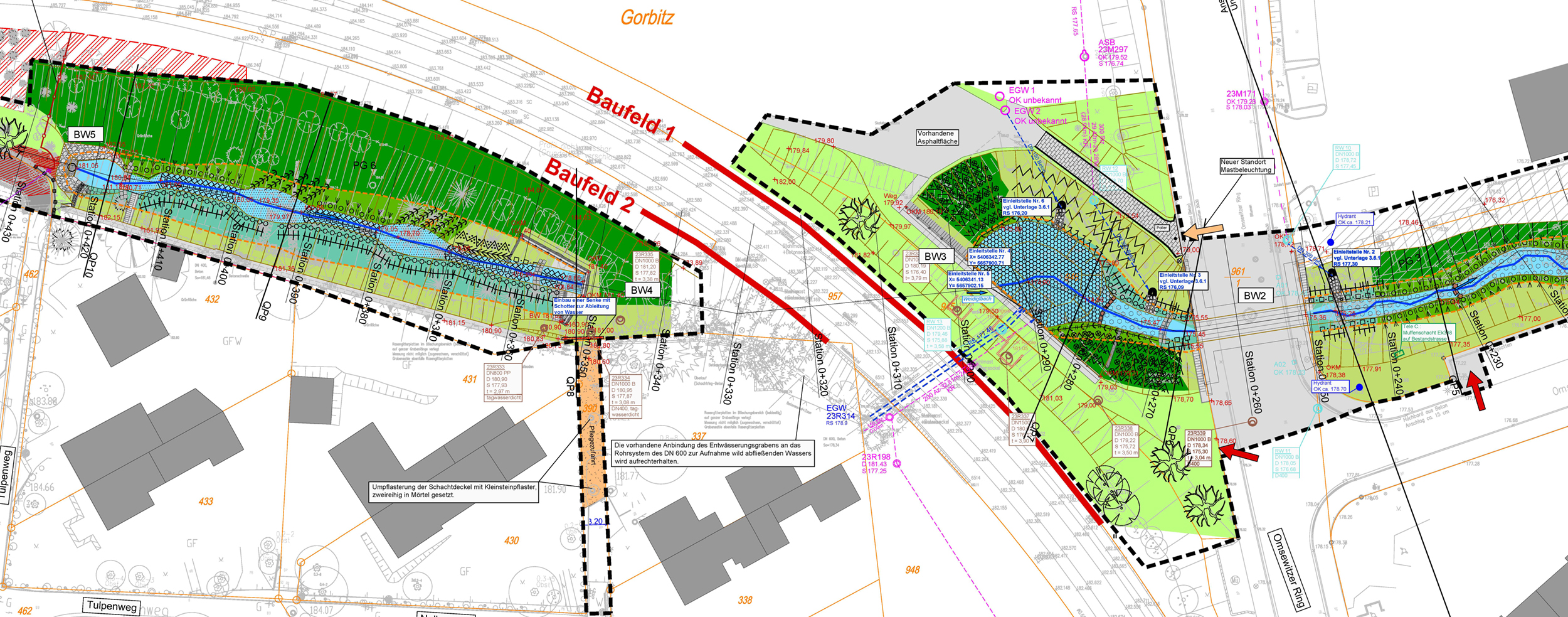

Die naturnahe Umgestaltung des Weidigtbachs erfolgte in mehreren Bauabschnitten. Das Planungsgebiet dieses Abschnittes erstreckte sich auf die große Verrohrung zwischen Schlehenstraße und Coventrystraße.
Der Weidigtbach überwindet in diesem Bereich auf einer Länge von 410 m einen Höhenunterschied von 15,15 m und fließt mit einem durchschnittlichen Gefälle von 3,7 %. Er speist sich durch den weitgehend ungedrosselten Abfluss der angrenzenden stark versiegelten Wohngebiete.
Besondere Herausforderung des Gewässerabschnittes sind die restriktiven Brückenbauwerke für Fußgänger, PKW und Stadtbahn.
Planungsziele der Umgestaltung:
- Offenlegung in seiner maximal möglichen Länge und naturnahe Umgestaltung
- Verbesserung der ökologischen Durchgängigkeit
- nachhaltige Böschungssicherung mit ingenieurbiologischen Bauweisen zur Entwicklung eines standortgerechten Gehölzsaumes
- Herstellung einer naturnahen Sohle und ökologisch durchgängiger Sohlrampen
- Verbesserung der ökologischen Wirksamkeit des Fließgewässers und seiner Fähigkeit zur Selbstreinigung
- Entwicklung des Gewässers als Bestandteil des städtischen Freiraumes
- Erhöhung der Erlebbarkeit des Baches und die Aufwertung des Wohnumfeldes im Dresdner Stadtteil Gorbitz
- Vernetzung der vorhandenen Grünanlagen und –verbindungen im Dresdner Stadtgebiet
Planungsphase:
April 2014 bis Mai 2015
Bauausführung:

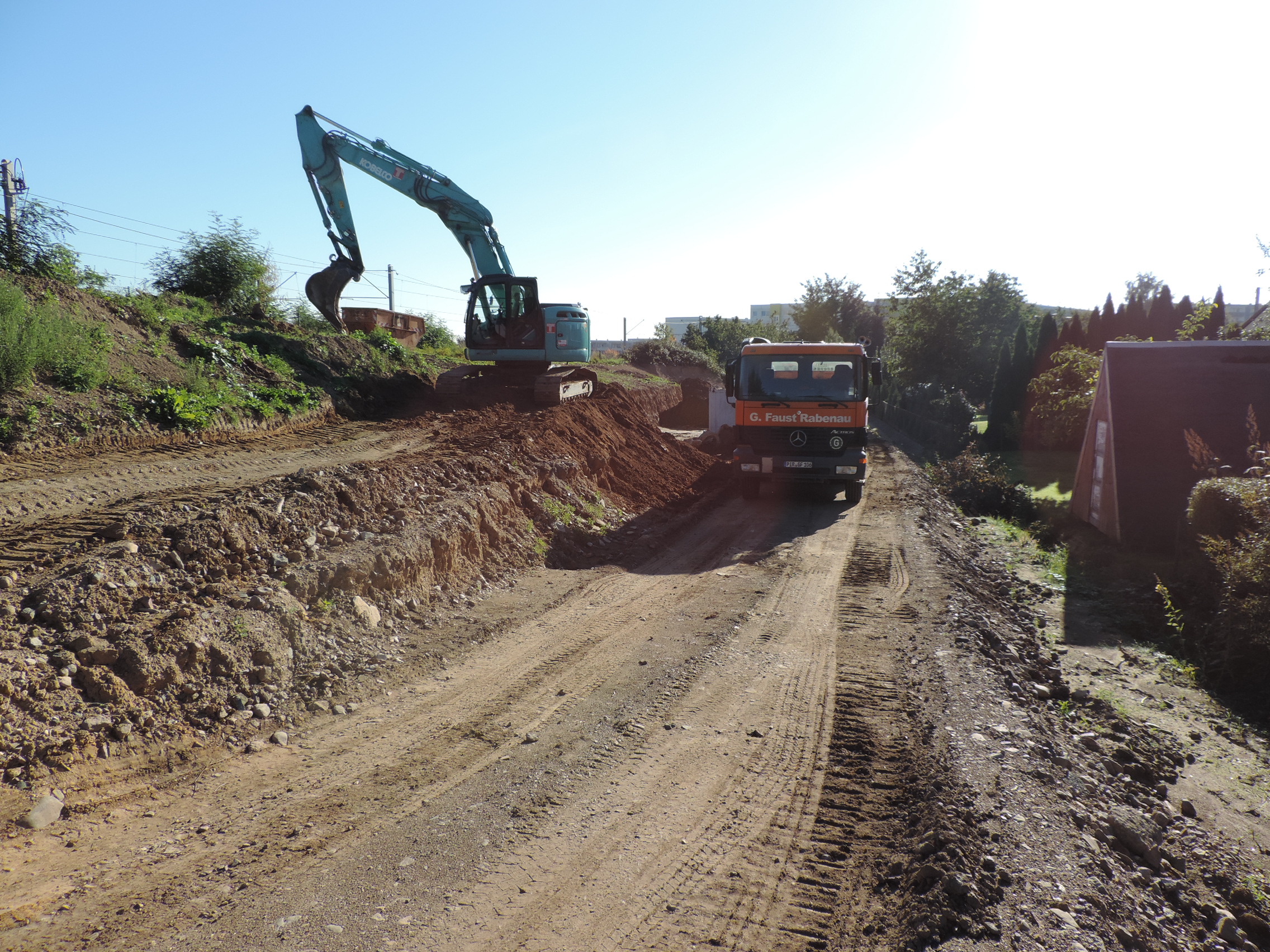

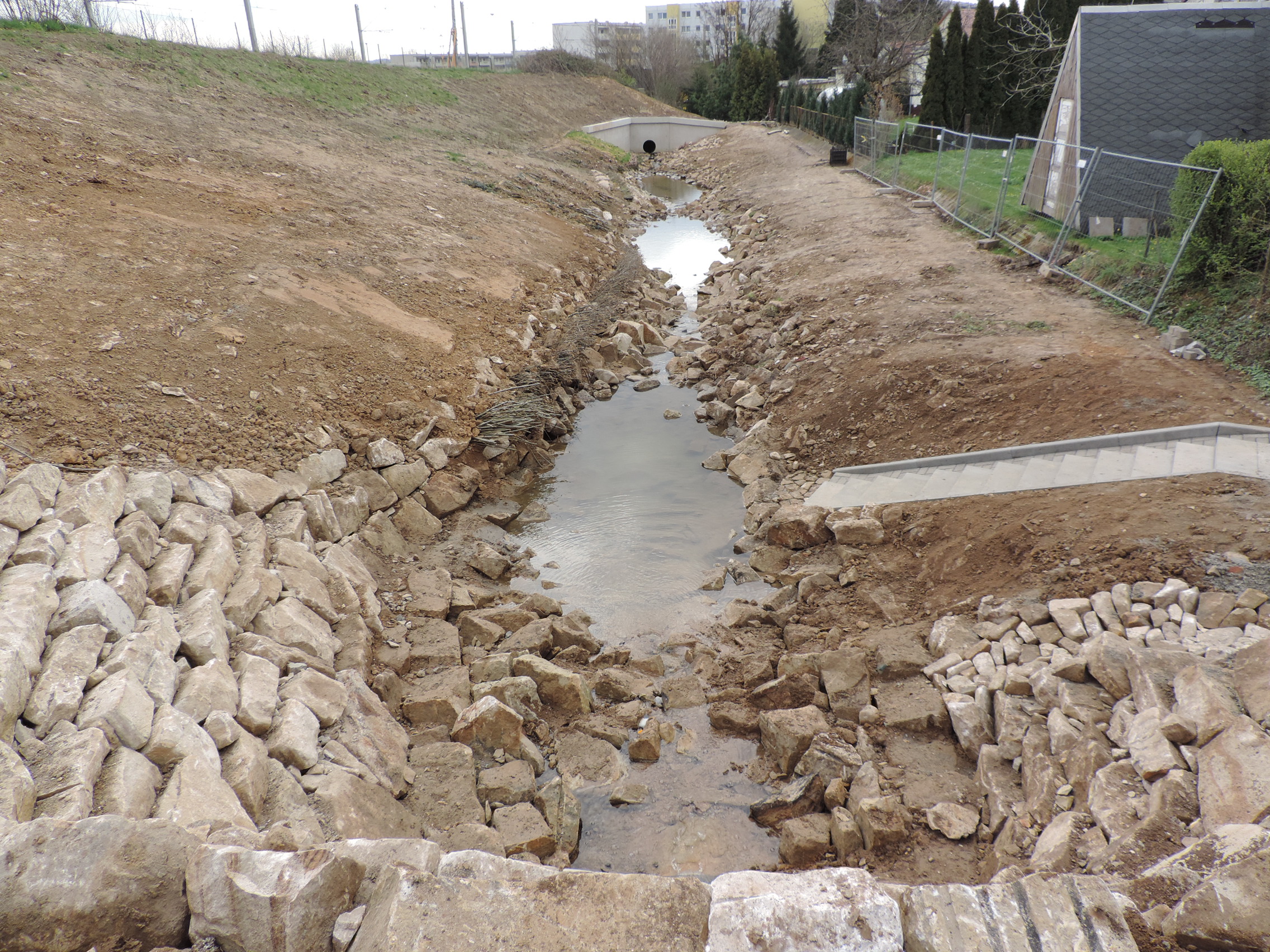

Juni 2015 bis September 2016
Leistungsbild:
§ 39 HOAI 2013, Leistungsphasen 1 bis 8
Auftraggeber:
Landeshauptstadt Dresden, Umweltamt
Bausumme:
1,725 Mio. EUR
